Arbeider den siste perioden og status på byggeprosjektet:

Den siste perioden på KJ8 har hovedsakelig vært preget av mye tunge arbeider: grunn-, betong-, rive- og prefabarbeider. I tillegg har innvendige arbeider med sjakter og tekniske føringer kommet godt i gang. Tårnkrana Vedal monterte i påska har vært flittig i bruk etter den ble montert, og den har heist store og små kollier rundt omkring på byggeplassen. De siste to ukene har også stillasene begynt å krype oppover fasadene, og tak- og fasadearbeider er så smått i gang.

I bakgården til Dronningens gate 25 har det nye Innfillbygget (bygget av hulldekker) blitt ferdigstilt, og byggingen av fasader og tak er rett rundt hjørnet. Stillasene på fasadene har også blitt montert slik at etterisoleringen og utskiftingen av vinduer kan starte.

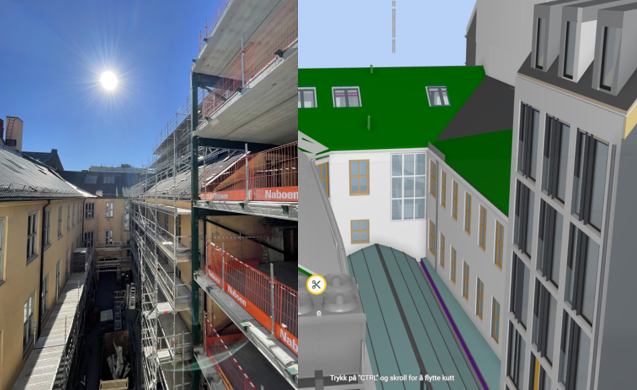

Figur 1: Nytt Innfillbygg til høyre i bildet + Utklipp fra modell

Arbeidene med å grave ut og senke kjelleren i Dronningens gate 23 (D23) har pågått for fullt, og man nærmer seg nå ferdig utgravd kjeller. De store betong- og stålarbeidene er godt i gang og Vedal planlegger for at det legges nytt hulldekke over kjelleren i slutten av juni.

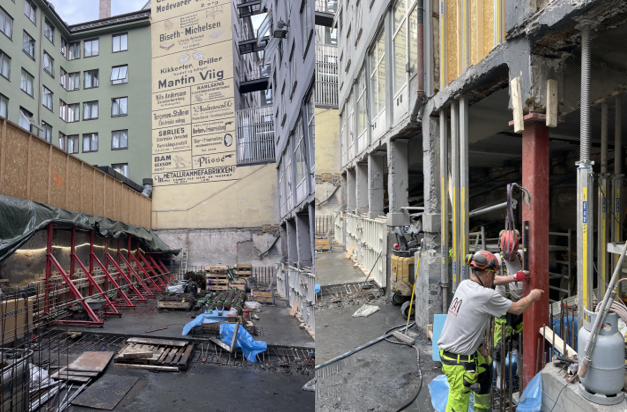

Figur 2: Betong- og stålarbeider i kjeller D23

I Dronningens gate 25 (DG25) har man også kommet godt i gang med utgraving av kjelleren i den nordlige delen. Dekket over kjelleren er revet for bedre tilgang.

Figur 3: Utgraving i kjelleren i D25

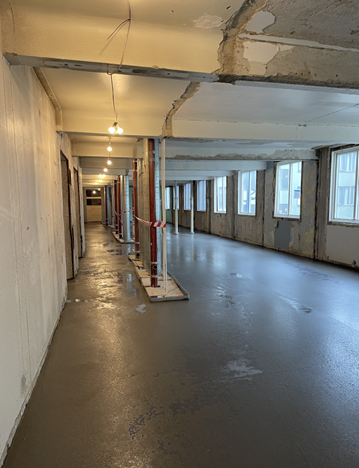

I Karl Johans gate 8 har man startet med forberedende rivearbeider for å kunne skifte ut råtne bjelkelag.

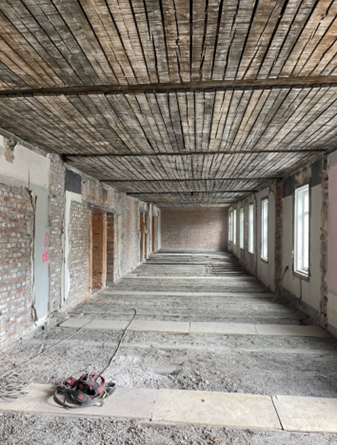

Figur 4: Gulvbord over bjelkelag er fjernet og det er klart for å suge ut stubbloftsleire

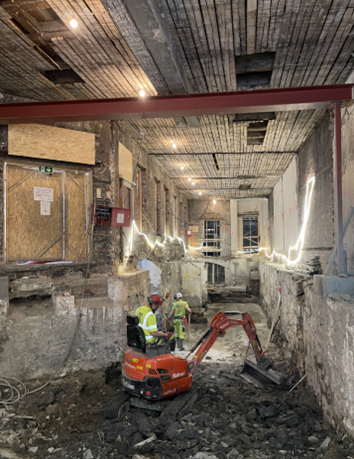

Inne i Dronningens gate 23 (D23) har man kommet godt i gang med sjaktarbeider og tekniske føringer til hotellrommene (vann, avløp, ventilasjon, sprinkel, etc). I tillegg har man forsterket betongdekkene med en armert påstøp i 7.-3. etg. Samtidig som man graver ut kjelleren og jobber med tekniske sjakter og forsterkning av dekker, har man også startet med takarbeidene på D23.

Figur 5: Nylig støpt påstøp + tekniske sjakter i D23

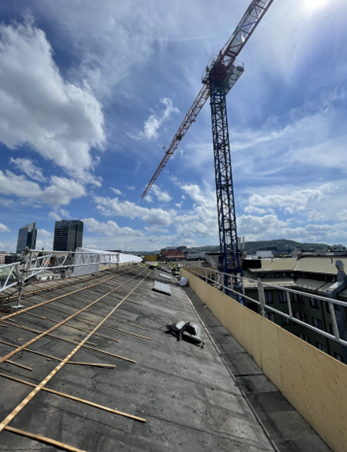

Figur 6: Tak D23 etter at takplater er revet og fjernet. Snekkeren begynner med oppbygning i uke 23.
